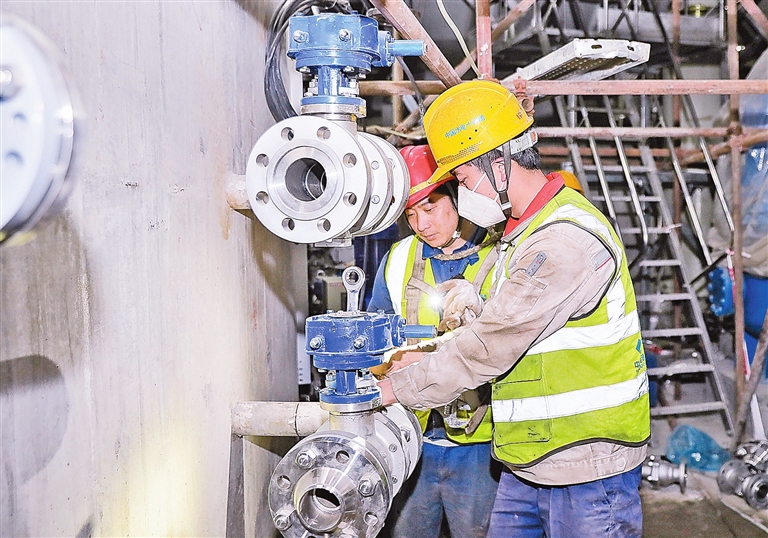

图为工作人员正在进行收尾作业。全媒体记者 张卉 摄
2月3日上午11点,长龙山抽水蓄能电站地下厂房1号机组水轮机层,焊花四溅,工人们正在进行推力外循环装置管路配装。长龙山公司高工姚亮介绍,这是1号机组总装的扫尾工作之一。
截至目前,长龙山电站1号机组总装工作基本完成,机组段各层均在进行最后扫尾,其中蜗壳层正在进行主轴密封供水装置管路配装;水轮机层正在进行辅助设备控制柜接线和查线。在发电机层,一排1人多高的箱柜靠在墙边。“这排箱柜是机旁盘,它相当于整台机组的神经枢纽,安装有监控、励磁、调速、保护等多个系统。”姚亮解释。
春节期间,中国水利水电第十四工程局将有近400名工作人员留守电站,完成第二阶段系统倒送电、1号输水系统充水试验及首台机组启动前的无水调试工作。
